オーストラリア・クイーンズランド州のデービッド・クリサフーリ州首相が9月16日、州議会でひとつの契約を明かした。Claude を開発するAnthropicが、州の内陸に計画されているデータセンターの1棟を借りる契約に署名した、というものだ。同社にとって、オーストラリアでは初めての契約になる。

数字だけ並べると、話はやたらと大きく見える。敷地は725.5ヘクタール、公表された投資額は319億豪ドル、施設全体のピーク需要は2.16ギガワット。オーストラリアで計画されているデータセンターとしては最大級だ。

ただ、Anthropicが借りると伝えられているのは、計画中の4棟のうち1棟目である。しかもこの施設は訓練をしない。ロイターによれば、ここで行うのは推論──学習済みのモデルを動かして、利用者の質問に答える処理だけだ。どこに置くか、いつ動くか、電気は誰がどう用意するか。Claudeを使う側にとって意味があるのは、319億という数字よりも、この3点のほうである。

⚠ 情報の鮮度について
一次報道はロイター(シドニー発・2026年9月16日)と豪ABC(同日)です。本記事の公開時点で、発表から約1日が経過しています。なお、契約の金額・期間はいずれも公表されていません。以下に出てくる容量・敷地・投資額の数字は、開発事業者が2026年8月17日に地元議会へ提出した開発申請と、州首相の議会での説明にもとづく計画値です。着工も稼働も、まだ始まっていません。

州議会で明かされた契約──何が決まって、何が決まっていないか

場所はブリスベンから西へ約250キロ、ダルビー近郊のコーガンという土地だ。もとは牛の飼育場で、そこにウエスタンダウンズ・デジタルパークという名前のデータセンター群が計画されている。開発しているのはシンガポールに拠点を置くZerra DC(ゼラDC)で、親会社はAGP Sustainable Real Assetsである。

開発申請の内容はこうだ。1棟あたり360メガワットのデータホールを4棟、合計1.44ギガワット。これはサーバーなどのIT機器が使う分で、冷却や電力設備の損失まで含めた施設全体のピーク需要は2.16ギガワットとされる。申請は2026年8月17日にウエスタンダウンズ地域議会へ提出され、まだ判断は出ていない。

9月16日に加わった新しい事実は、そこに借り手の名前が付いたことである。ABCによれば、Anthropicが押さえたのは4棟のうち1棟目で、キャンパス内で広げる余地も残されている。ただしロイターは棟数に触れておらず、企業側の発表も出ていない。契約がどこまで及ぶのかは、ABCの報道にもとづく※観測として読んでおきたい。用途のほうははっきりしている。ロイターはキャンパス全体の計画容量2.16ギガワットを挙げたうえで、この施設が推論のみを扱い、モデルの訓練には使われないと伝えた。利用開始の目標は2027年である。

360MW データホール1棟あたりのIT容量
4棟中1棟 契約が及ぶ範囲(ABC報道)
推論のみ 用途。訓練には使わない(ロイター)

発表したのは州首相であって、企業ではない。ロイターの取材に対し、AnthropicとZerra DCはいずれもコメントを控えている。契約の賃料も期間も出ていない。加えてこの賃貸契約は、オーストラリアの外国投資審査委員会(FIRB)の承認を受けて初めて成立する。

一言でまとめると──「Claudeが答えを返すための場所が、南半球に確保されました。ただし土地の許可も、外資の審査も、まだ終わっていません」。決まったのは工事の完了ではなく、借り手の名前です。

「推論専用」とは何か──訓練用のデータセンターとの違い

AIのデータセンターには、役割の違う2種類がある。訓練はモデルそのものを作る工程で、数週間から数か月にわたって膨大な計算を回し続ける。対して推論は、できあがったモデルを動かして目の前の質問に答える工程だ。あなたがClaudeに文章を貼り付けて要約を頼むたび、どこかの推論用サーバーが動いている。

この区別は、そのまま体感の違いになる。訓練用の設備がいくら増えても、次の世代のモデルが賢くなるだけで、今日の返信は速くならない。逆に推論用の設備が足りなければ、返答が遅くなり、利用上限が絞られ、新規の受付が止まる。値札が動かなくても、買える量のほうが動く。

この夏から秋にかけて、それは実際に起きている。OpenAIは9月10日、月200ドルのChatGPT Proの新規申し込みを需要の集中を理由に一時停止した(ChatGPT Proの月200ドル枠が新規受付停止)。Anthropicの側も、計算資源の確保にかけている金額の大きさが9月に報じられたばかりだ(Anthropicの計算資源契約、11か月で最大5,170億ドルと報道)。今回のクイーンズランドの1棟は、その長い列の最後尾に加わった1件にあたる。

ⓘ なぜ「訓練をしない」とわざわざ言うのか
推論専用の施設は、置く場所の自由度が訓練用より高いと言われます。訓練は大量のデータと最新のチップを一か所に集める必要があり、立地が限られます。一方、推論は利用者の近くに置いたほうが応答が速くなるため、地域ごとに分散させる動機が働きます。加えてオーストラリアでは、国内で作られた著作物をAIの訓練に使うことへの規制が議論の最中です。訓練を行わない施設だと最初から明示することには、その論点を避ける意味もあります。

1.44ギガワットはどれくらいか──州の電力と並べる

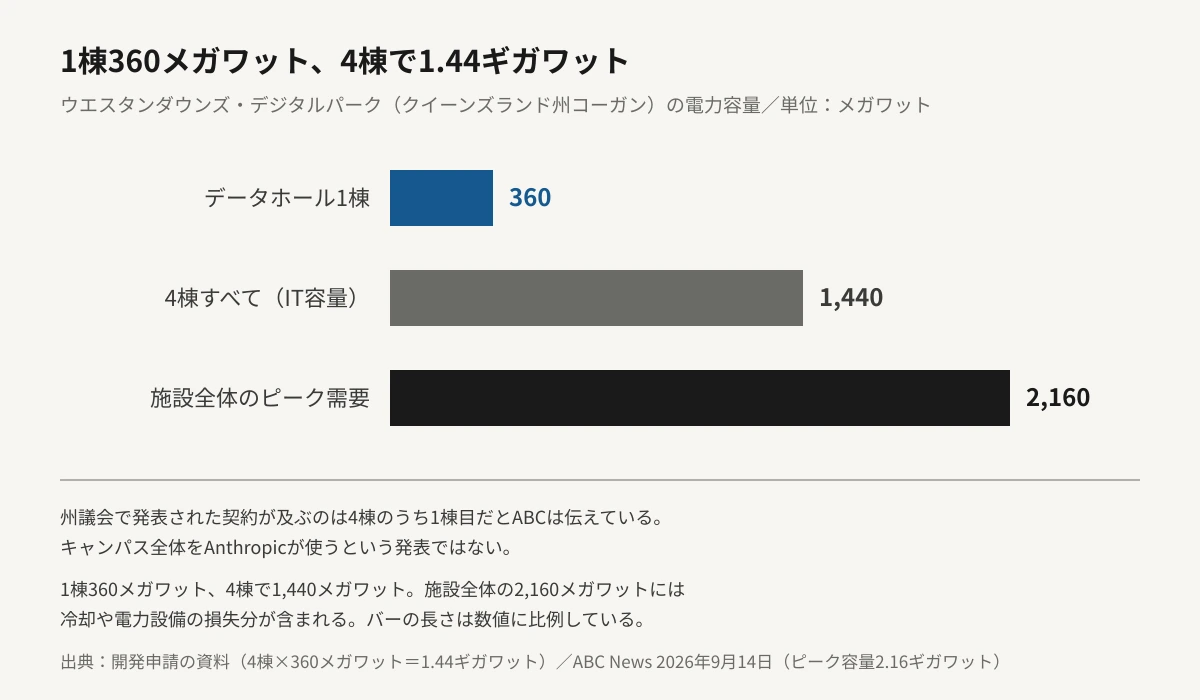

ギガワットという単位は、日常の感覚に接続しにくい。まず、今回の契約がキャンパス全体の話ではないことを図で確かめておきたい。

ウエスタンダウンズ・デジタルパークの電力容量をメガワット単位で比較した横棒グラフ。データホール1棟あたりのIT容量が360メガワット、4棟すべてで1,440メガワット、冷却などを含む施設全体のピーク需要が2,160メガワット。バーの長さは数値に比例している。

州全体と比べると、規模の大きさが別の形で見えてくる。ABCが9月14日に報じたところでは、この施設は全段階が稼働したときに1日あたり47ギガワット時を使うと見積もられている。クイーンズランド州全体の平均的な1日の消費量は170ギガワット時だ。

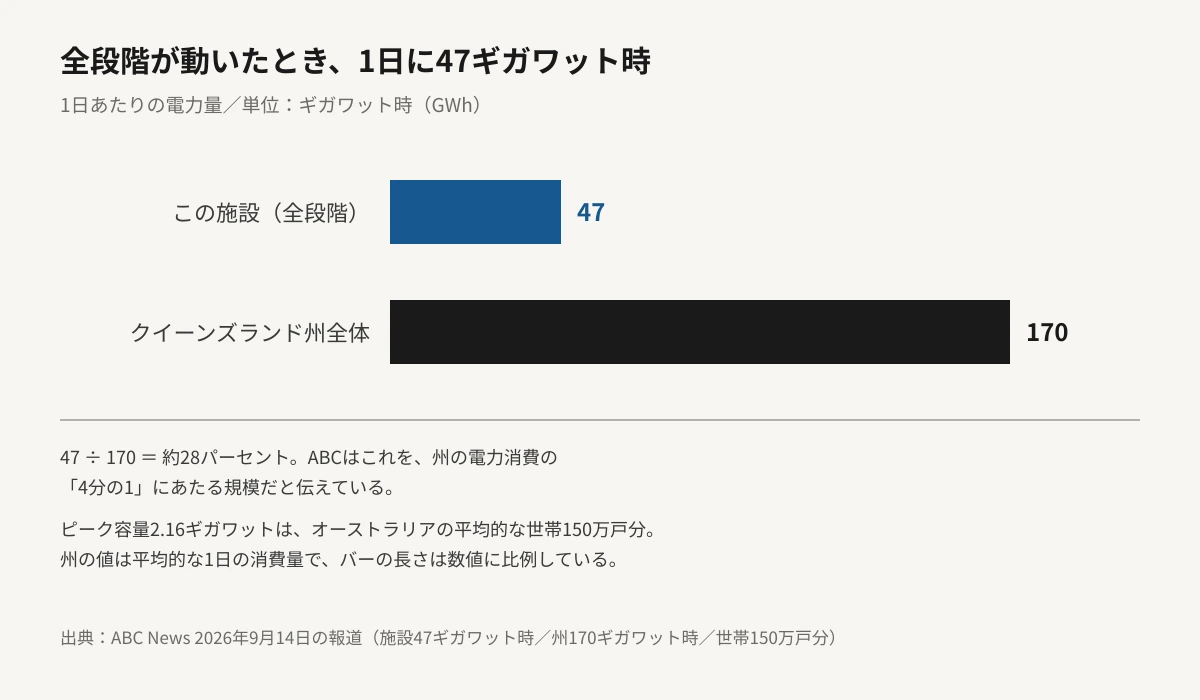

1日あたりの電力量を比較した横棒グラフ。ウエスタンダウンズ・デジタルパークが全段階で稼働したときの想定が47ギガワット時、クイーンズランド州全体の平均的な1日の消費量が170ギガワット時。バーの長さは数値に比例している。

47を170で割ると約28パーセント。ABCはこれを、州の電力消費の「4分の1」にあたる規模だと表現している。ピーク容量2.16ギガワットは、オーストラリアの平均的な世帯150万戸分の電力に相当するという。

ではデータホール1棟だけならどうか。360メガワットが24時間止まらずに動いたと仮定すると、1日あたり8.64ギガワット時になる(編集部の試算)。州全体の170ギガワット時に対して、5パーセントほどだ。1棟でこれである。

「AIが電気を食う」という話は抽象的に語られがちだが、この案件では比較の相手がはっきりしている。ひとつの州の電力消費に対して、データセンター1か所の想定需要が4分の1の水準で並ぶ。

地元では懸念も出ている。南クイーンズランド大学のアンドレアス・ヘルウィグ准教授はABCの取材に、やり方を誤れば送電網の安定と消費者の負担に響くと述べている。クリサフーリ州首相は逆に、雇用が増え、州の送電網に電源が加わり、電気料金を押し下げると議会で説明した。同じ施設をめぐって、正反対の見通しが並んでいる。

2027年に動き出すのか──認可と工期のあいだ

ここが、この記事でいちばん注意して読みたいところだ。報じられている「2027年」は、Anthropicが利用を始めたいという目標であって、完成の予定日ではない。

2026年8月17日

開発申請が地元議会へ Zerra DCがウエスタンダウンズ地域議会に提出した。4棟・1.44ギガワットの計画で、議会の判断はまだ出ていない。

2026年9月16日

Anthropicの契約が明らかに 州首相が議会で発表した。1棟目の賃貸契約で、FIRBの承認待ち。両社ともコメントを控えている。

2027年(目標)

Anthropicが利用開始を目指す時期 確定した稼働日ではない。報じられているのは、あくまで利用を始めたい時期である。

2027年初め(予定)

豪政府のAI関連法案が議会へ データセンター事業者への義務を含む方針。提出は予定であって、成立の時期は決まっていない。

工期の側も確かめておきたい。建設には4年から6年かかると報じられている。4棟を4段階に分けて造る計画なので、最初の1棟だけなら先に立ち上がる余地はあるが、そこにも土地の許可とFIRBの承認という関門が二つ残っている。

⚠ 「2027年」を予定として受け取らないために
この案件で確定しているのは、契約に署名したという事実だけです。開発申請は審査中、外資の審査は未了、着工日は公表されていません。カレンダーに書き写せるような日付は、いまのところ一つもない、と考えたほうが実態に近い状態です。

なぜオーストラリアなのか──2027年の規則と、先に入ったOpenAI

オーストラリアは2026年に入って、AIへの向き合い方をはっきり変えた。連邦と各州の首脳が集まる国家内閣は8月26日、大規模データセンターについて、電源の調達・水の使用・立地を対象にした全国共通の義務的な基準を連邦政府が定めることで合意した。関連法案の提出は2027年初めが目標とされている。

義務の中身が、この案件と直結している。事業者には自分が使う分に見合う新しい電源を自ら手当てすること、つまり送電網から引く量以上を足して正味で発電側に回ることが求められる。あわせて送電網の運用費の分担、水インフラの増強費用の負担、地域との協議も課される方向だ。なお電源の種類までは縛られず、石炭・ガスを含む各州の電源構成に委ねられたと報じられている。

この条件に、今回の計画は素直に沿っている。ロイターによれば、Zerra DCは電力購入契約を通じて再生可能エネルギーを調達し、系統接続の費用も負担する。冷却は外気を使う閉ループ方式で、淡水の消費を抑える設計だという。規制が固まる前から、規制が求める形で申請が書かれている。

著作権のほうも動いた。国際的な法律事務所ベーカー・アンド・マッケンジーが8月25日に公表した解説によれば、政府はAIの訓練を目的としたテキスト・データマイニングの例外を著作権法に設けない方針を固め、創作者の許諾なしに作品を訓練へ使わせないと明言している。首相府のもとには設計を担う「Office of AI」も新設される。訓練を行わない推論専用の施設という設計は、こうした環境と正面からはぶつからない。ただし両者を結びつける説明を企業側は出しておらず、因果として断定はできない(※観測)。

先に入ったのはOpenAIである。同社は2025年12月5日、豪データセンター大手NEXTDCと、西シドニーのイースタンクリークにあるS7サイトでAI向けキャンパスを共同開発すると発表した。第1期の引き渡しは2027年後半の見込みだ。2027年の南半球に、2社ぶんの推論能力が並ぶ計画になっている。Anthropicは2026年3月にシドニーへ拠点を開いており、今回の契約はその延長線上にある。

Claudeを使う側から見て、何が変わって何が変わらないか

ここまでの事実を、実際の使い方に落としておきたい。

A
今日・明日の上限は変わらない

着工すらしていない施設なので、現在の利用枠や応答速度には関係しない。Claude ProやMaxの制限に当たっている人にとって、この発表は何も解決しない。

B
料金の発表でもない

賃料も期間も公表されていない。値上げ・値下げのどちらの材料にもならず、月額プランやAPIの単価が今回の件で動くという発表は出ていない。

C
変わりうるのは「どこで処理されるか」

推論専用の拠点が地域ごとに置かれると、応答の速さや、データがどの国で処理されるかという条件が国別に分かれていく。業務で使う組織ほど、ここが選定の項目になる。

💡 業務で使う人が、いま確認できること
データの処理地が要件に入る組織なら、契約書や管理画面で推論がどの地域で行われる設定になっているかを確かめておくと、今後の選択肢が増えたときに比較しやすくなります。個人利用なら、いま確認すべきことは特にありません。2027年より前に何かを準備する必要のある発表ではないからです。

もう一段引いて見ると、この件は「AIの値段はどこで決まるのか」という問いに接続している。推論の原価は、GPUの値段だけでは決まらない。土地の許可が下りるか、送電網につなげるか、その電気を誰が用意するか──そこまで含めて初めて、1回の応答にかかる費用が決まる。オーストラリアが2027年に導入しようとしている規則は、その原価の内訳を法律の側から書き換えようとしている。

編集部の見立て

Editor's Opinion

今回の発表で最も目を引いたのは、319億豪ドルという投資額でも、2.16ギガワットという容量でもありませんでした。契約が及ぶのは4棟のうち1棟目だとABCが伝えているという、見出しには出にくい差し引きのほうです。報道の見出しには施設全体の数字が並びますが、契約の範囲はその一部でした。数字の大きさと、決まったことの大きさは一致していません。

もう一点、企業の側が何も言っていないことも記憶しておきたいと考えます。発表したのは州首相で、AnthropicもZerra DCもコメントを控えました。地域の雇用と電源を語りたい州政府と、いまは語りたくない企業。この非対称は、計算資源の確保が政治の話になりつつあることの表れだと読んでいます。

そのうえで、読者にとっての意味は「推論の置き場所」に絞られると考えます。訓練用の設備が増えても、今日の返信速度は変わりません。推論用の設備が増えて初めて、上限と待ち時間の話になります。今回はその推論側の設備で、しかも国が電力と著作権の条件を書き換えようとしている土地に置かれました。AIの原価は、チップの値段から、電気と法律の話へ広がりつつあります

ただし、時期については慎重に見ています。土地の許可も外資の審査も終わっておらず、建設には4年から6年が見込まれています。2027年という数字は、いまのところ希望の側にあります。

まとめ

2026年9月16日、クイーンズランド州のクリサフーリ州首相が州議会で、Anthropicが州内陸のデータセンターを借りる契約に署名したと明かしました。同社にとってオーストラリアで初めての契約です。

用途は推論のみで、モデルの訓練には使われません。ABCによれば契約が及ぶのは計画中4棟のうち1棟目で(この点は企業側の発表が無く※観測)、データホールは1棟あたり360メガワット。キャンパス全体は4棟あわせて1.44ギガワット、冷却などを含むピーク需要は2.16ギガワットとされ、オーストラリアで計画中の施設としては最大級です。

全段階が稼働したときの消費電力量は1日あたり47ギガワット時と見積もられており、クイーンズランド州全体の平均的な1日の消費量170ギガワット時のおよそ4分の1にあたります。賃料と期間は公表されていません。

一方で、開発申請は地元議会が審査中、賃貸契約は外国投資審査委員会の承認待ちで、建設には4年から6年かかると報じられています。「2027年」は利用を始めたい目標であって、確定した稼働日ではありません。現在のClaudeの利用上限や料金は、今回の件では動きません。

ダルビー近郊の牛の飼育場だった土地に、Claudeが答えを返すための一棟が計画されている。次に確認すべき一点は、ウエスタンダウンズ地域議会が開発申請にどう判断を下すかである。書類はまだ、その机の上にある。
